气柜升顶

2015/9/7 14:45:45      点击: 文章来源:www.jshhcc.com
升顶概况
      三万立方米布帘式煤气柜本体外部安装完成后,准备气柜升顶工作,三万柜柜顶直径 38.2 米,总重大约90.8 吨 ,柜顶提升高度大约 33 米 ,采用 20 台 10 t 电动倒链配套钢丝绳及滑轮提拉。
二 工艺流程
升顶准备 → 试升顶 → 正式升顶 → 柜顶就位
三 各阶段工作安排
1.升顶准备阶段:升顶前柜体外侧主体焊接全部完毕,20台电动倒链架外侧及左右侧可采用型钢类材料临时拉撑加固,相邻倒链架之间拉上安全绳索。 利用塔吊将倒钩缓绳工装挂好,将电动倒链及钢丝绳挂好,滑轮与吊耳挂好,任意选择柜顶四个对称方向做水平标尺。
本阶段主要作业项目有:
(1)电动倒链架安装及加固:把电动倒链架通过连接板与第六节立柱的顶部焊接,安装外侧及左右侧的支撑件对其进行拉撑加固。
(2)电动倒链 、钢丝绳 、滑轮就位后应对其性能进行调试,使 20 组钢丝绳松紧程度基本一致。
(3)为了消除吊装过程中的偏心,电动导链 、钢丝绳 、滑轮、吊装吊耳设置应在同一垂直线上。
(4)吊装前,严格检查各吊具、吊耳、钢丝绳卡等设施的牢固程度,起吊时 20 台倒链同时提升,均匀受力,各操作人员务必听从总指挥者的指令,保证吊装过程安全顺利进行。
2.试升顶阶段 :准备工作就绪后 ,总指挥者发出提升指令,20 台电动倒链同时提升柜顶。
本阶段主要作业项目有:
(1)柜体顶部平台巡查人员逐个检查电动倒链运行情况和钢丝绳卡是否松动; 同时柜顶上一名人员逐个检查 20 组钢丝绳是否受力均匀,并同时查看钢丝绳、滑轮运行情况是否正常,观察水平标尺,确保柜顶水平提升。
(2)柜顶下方内部两名人员逐个检查柜顶梁与柜顶临时工装架是否分离,待柜顶下层梁全部脱离支撑工装后,内部人员撤离。
(3)各组人员通过对讲机与柜体顶部平台总指挥者保持联系,如果出现安全隐患情况,总指挥者马上下达停止指令,排除隐患后重新试升。
3.正式升顶阶段:试升顶阶段无问题后,进入正式升顶过程,直至柜顶提升到图纸高度,此过程柜体顶部平台总指挥者重新发出提升指令,上下巡查人员重复检查试升中注意事项,无安全隐患情况下可正式提升,柜顶板人员撤离。
本阶段主要作业项目有:

(1)当电动倒链提升到最高点时,进入倒钢绳工作,将绕过倒链架顶的钢丝绳与卡环处钢丝绳用绳卡打牢固,然后倒链操作人员松开倒链勾头处钢丝绳卡,使倒链勾头重新下降到最低端,然后倒链操作人员通过倒钩缓绳工装下到勾头最低端将勾头与提升钢丝绳打牢固,等待全部操作人员将勾头处绳卡打牢固,顶部绳卡松开后,总指挥者发号重新提升指令,进入新一轮提升过程,重复本节点以上工序。

(2)在升顶过程中 ,顶部平台至少有两名巡查人员对倒链情况及钢丝绳受力是否均匀进行巡检,同时对柜顶吊装平整度进行检查。

(3)在每一次倒钩缓绳时操作人员要戴好安全带 、安全绳,再沿爬梯下到指定位置打钢丝绳卡。4.柜顶就位阶段 :待柜顶提升到指定位置时操作人员将绳卡打牢固后,进行柜顶环板与柜体间固定,先固定 20 个钢柱位置连接板,然后固定其他连接板。
本阶段主要作业项目有:
(1)柜顶固定: 外周环板一侧的连接板 ,在起吊以前 ,不能进行焊接。 待柜顶外环板就位后,按侧板上联结板位置连接定位后焊接固定。
(2)待连接点固定好后,逐个松开钢丝绳卡,拆除升顶吊具及电动倒链架。

四 人员计划表
三万立方米布帘式煤气柜

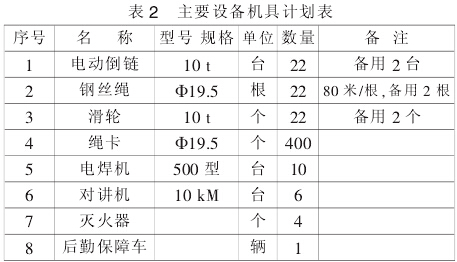

五 主要设备机具计划表

主要设备机具计划表

六 安全事项
1.对参加现场施工人员进行安全技术教育,认真贯彻“安全第一,预防为主”的方针,明确各级人员的职责,抓好安全生产工作。
2.气柜升顶前由技术人员向全体施工人员进行安全技术交底,施工过程中,现场施工技术人员,按阶段向班组下达任务单时应对本阶段施工技术要求和安全措施向施工班组人员交底,使参加人员了解升顶的技术要求,并对参加施工人员讲解升顶各阶段的主要施工项目,升顶过程应注意的安全事项,使施工人员做到心中有数,保证施工质量安全。
3.升顶钢丝绳在使用前应查看是否有断丝、断股缺陷,不符合钢丝绳的安全使用规定的必须进行更换, 确保使用安全。
4.参加气柜升顶的人员必须佩戴安全帽 、安全带及其他安全防护用品。
5.安全人员必须检查升顶操作平台防护栏杆是否牢固 ,防护绳是否可靠。
6.要有专人负责防火工作 ,施工前检查防火设施是否损坏或丢失,应及时修补或补充。
七 结束语
      气柜升顶是气柜施工中关键节点之一,施工人员应做好各项工作,确保此节点顺利完成。
